Tja, gerade heute Kontakt mit ihm gehabt. Ursprünglich sollte die Wärmepumpe diese Woche geliefert und montiert werden, angeblich hatte der Großhändler die lagernd.
Jetzt auf einmal doch nicht. Soll jetzt nächste Woche beim Heizi ankommen, aber da ist der Meister im Urlaub. Und die Pumpe will er wohl selber zumindest abnehmen. Also Montage erst übernächste Woche.
Bin ein bisschen angefressen deswegen.
Aber angeblich ist das schon eine Ausnahme und unter besonderen Anstrengungen und Kosten gelungen. Beim Hersteller ist der nächste Liefertermin wohl Feb 22.
Leider müssen wir jetzt darauf warten, weil vor dem Funktionsheizen ja nichts anderes gemacht werden kann.
Dieses Warten mit Leerlauf ohne was anderes vorzuziehen zu können, nervt schon sehr.
Habe inzwischen schon das Fundament für die Außeneinheit erstellt:

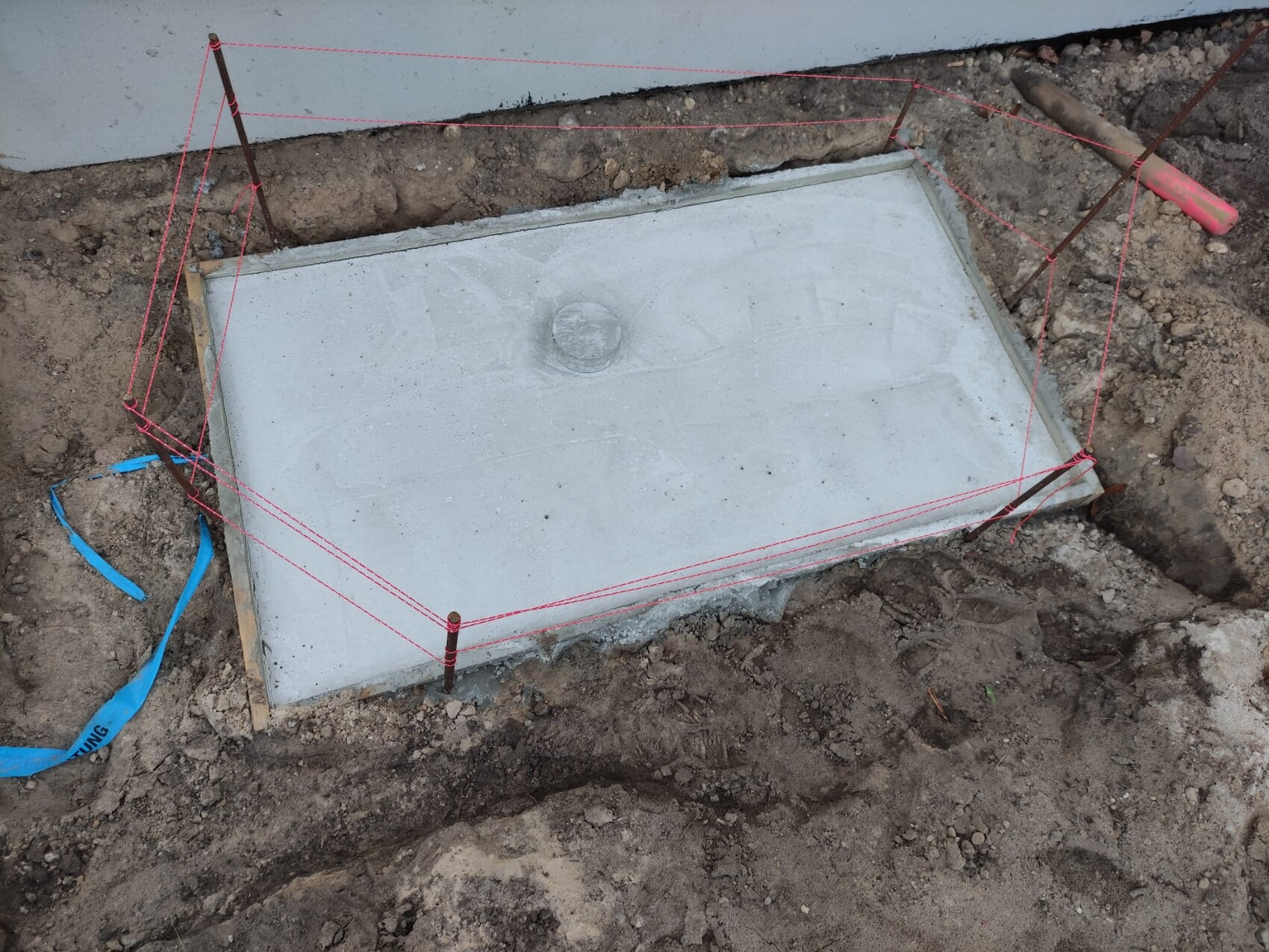

Frisch

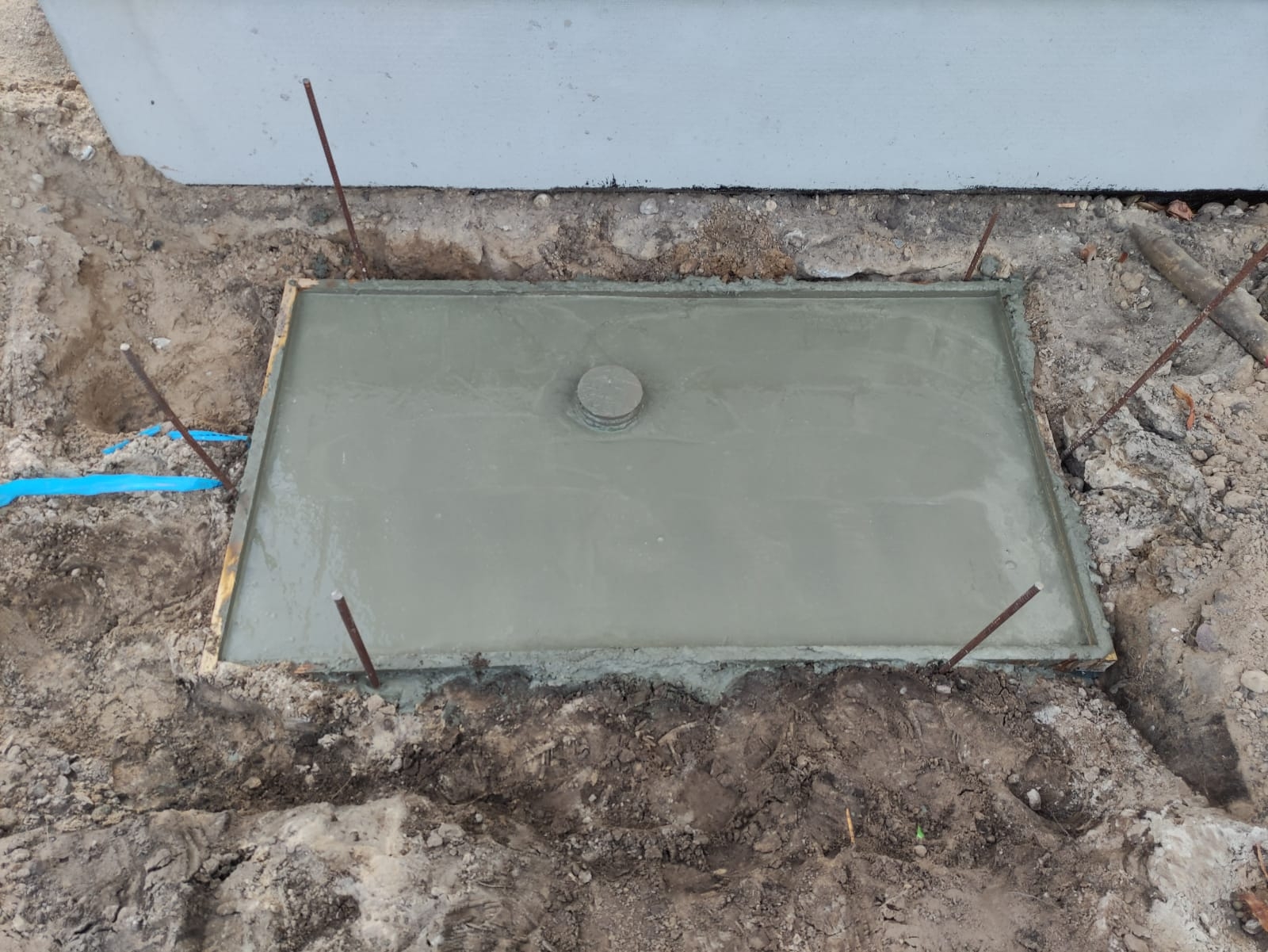

Abgebunden

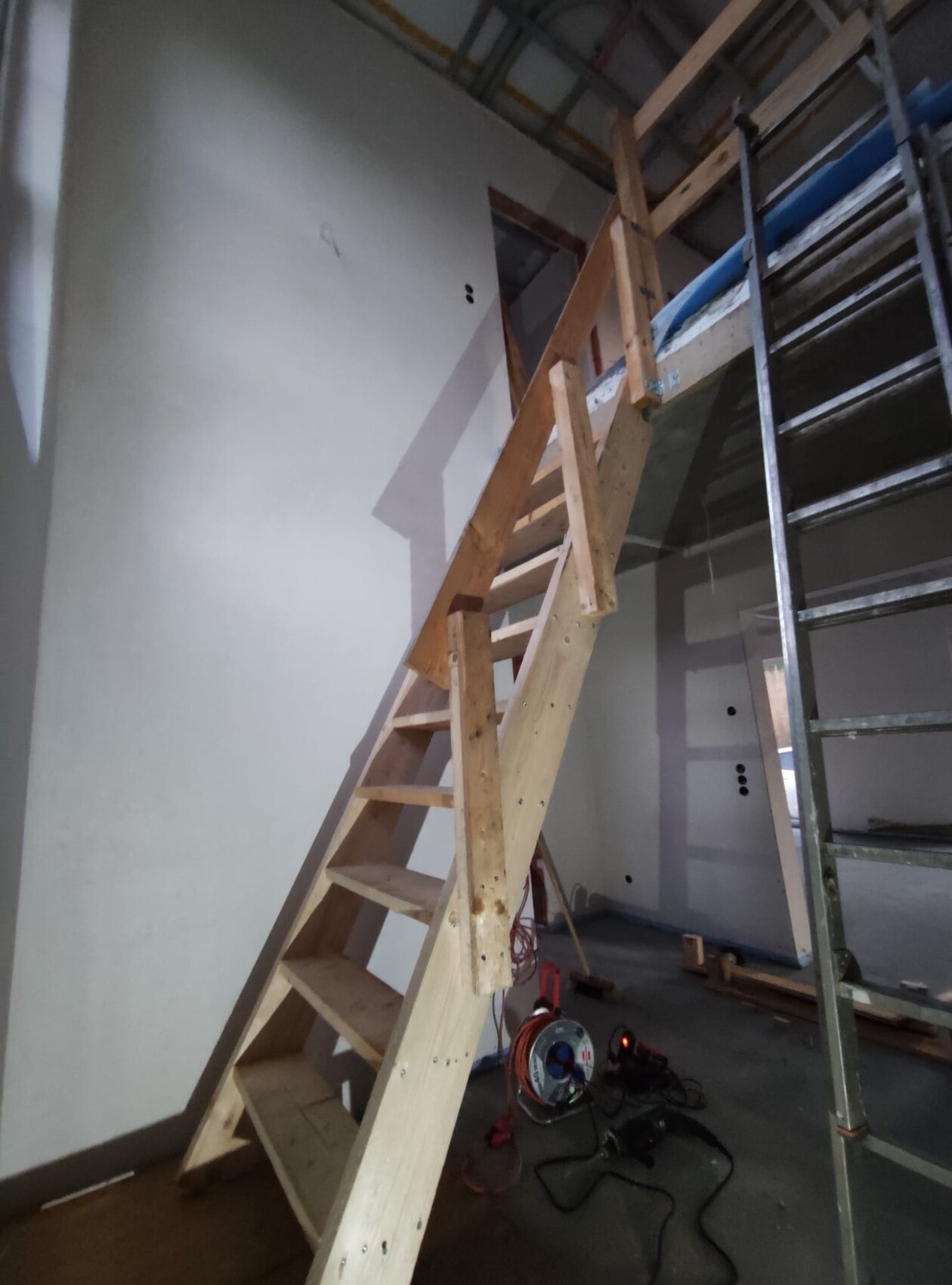

Und heute dann die Bautreppe fertig gestellt.
Irgendwas muss man ja machen
